鄂鋼超高溫亞臨界發電機組項目260噸鍋爐水壓試驗一次成功
時間:2023-03-02
3月1日15:16,由安裝公司承建的鄂鋼超高溫亞臨界發電機組項目260噸鍋爐水壓試驗一次成功,標志著該項目又一重大里程碑節點順利完成。

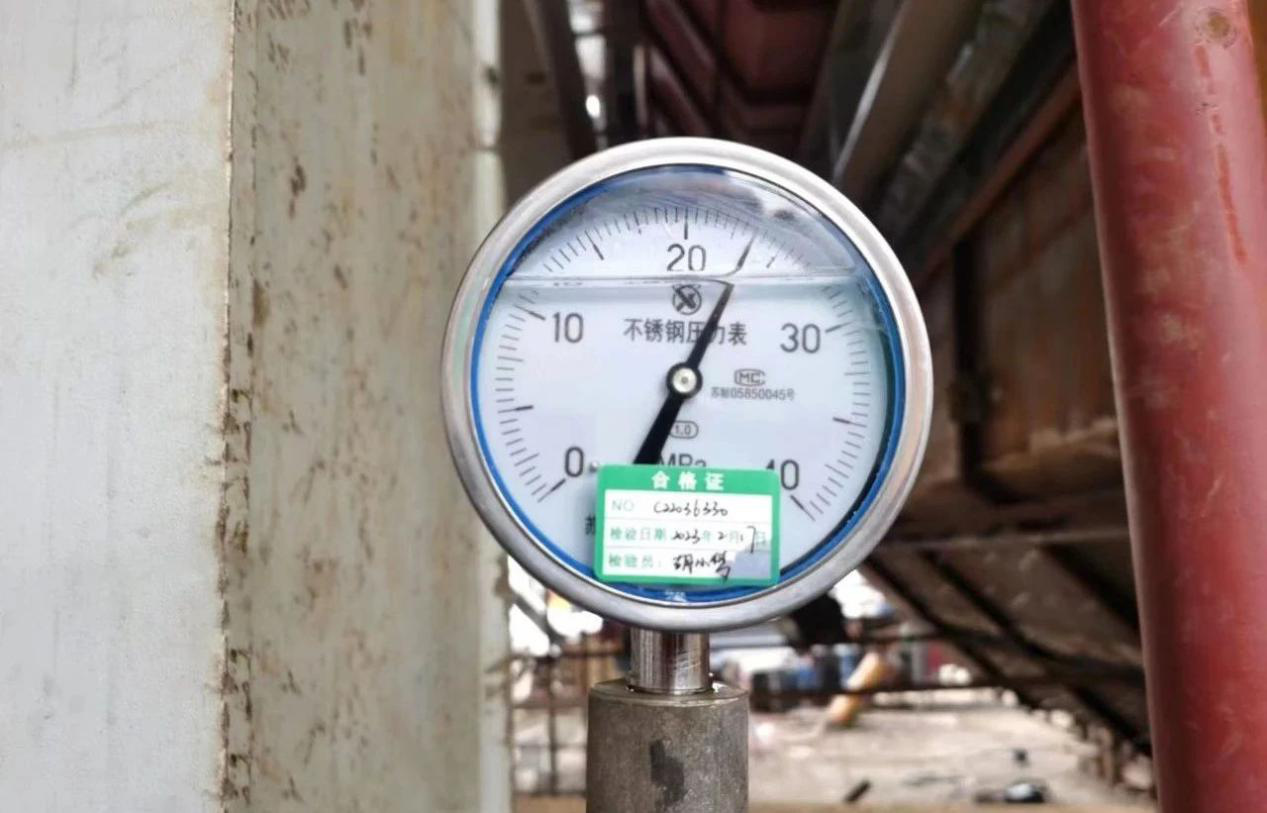

本次水壓試驗達到試驗壓力23.75mpa,穩壓20分鐘無壓降。水壓試驗過程中,現場檢查小組對系統進行3次全面檢查,各受壓元件金屬管壁和所有焊縫無水痕、無泄漏、無變形,各項技術指標均達到了設計要求,水壓試驗圓滿成功。
鄂城鋼鐵超高溫亞臨界煤氣發電二期工程是鄂鋼提高能源利用率、節能減排、環保創A達標的重點項目。該項目總投資2.68億元,位于現有亞臨界發電一期北側,計劃于2023年6月底建成投產。亞臨界煤氣發電二期工程投產后每年新增供電量約1.52億千瓦時,經測算,達產后年新增售電收入為8000余萬元。目前項目已完成樁基施工,進入土建施工階段。項目建成后,將取代現有2臺煤氣消耗大、經濟效益差的30兆瓦中溫中玉機組,從而提高全廠能效水平,同時提高鄂鋼自發電率,降低噸鋼能耗,提高鄂鋼產品在市場上的競爭力。

由安裝公司承建的鄂鋼新建超高溫亞臨界發電機組項目(1×260t/h 超高溫亞臨界帶再熱燃煤氣鍋爐+1×80MW 凝汽式汽輪機+1×80MW 發電機)于2020年7月開工,在設備到貨滯后、資源組織困難的情況下,項目部仔細討論研究水壓趕工措施,攻堅克難、勠力同心,樹立堅決按時完成水壓試驗的信念,搶雨天,戰夜天,交上了一份“質量+工期”的雙贏答卷。
為確保此次試驗順利完成,項目部統籌安排與單位多方協作、緊密配合,詳細梳理鍋爐施工方案,優化施工流程,克服了設備到貨晚、組合場地狹小、設備起吊互相交叉等諸多不利因素,超前謀劃、周密部署,制定了詳細的鍋爐施工和水壓試驗方案,并多次召開論證會議、專題會議,全面協調解決過程中遇到的問題,圓滿完成了公司下達的任務目標。
鄂鋼新建超高溫亞臨界發電機組項目鍋爐的水壓試驗一次合格,標志著項目260噸鍋爐本體設備安裝工作基本完成。項目部將繼續科學有序推進各項現場施工管理工作,確保該工程順利投產發電創效,為鄂鋼公司節能減排、降本增效助力。
